川北公司:攻坚百日 筑起防汛“安全墙”
来源:川北公司
作者:刘生琴
日期:2025-04-14

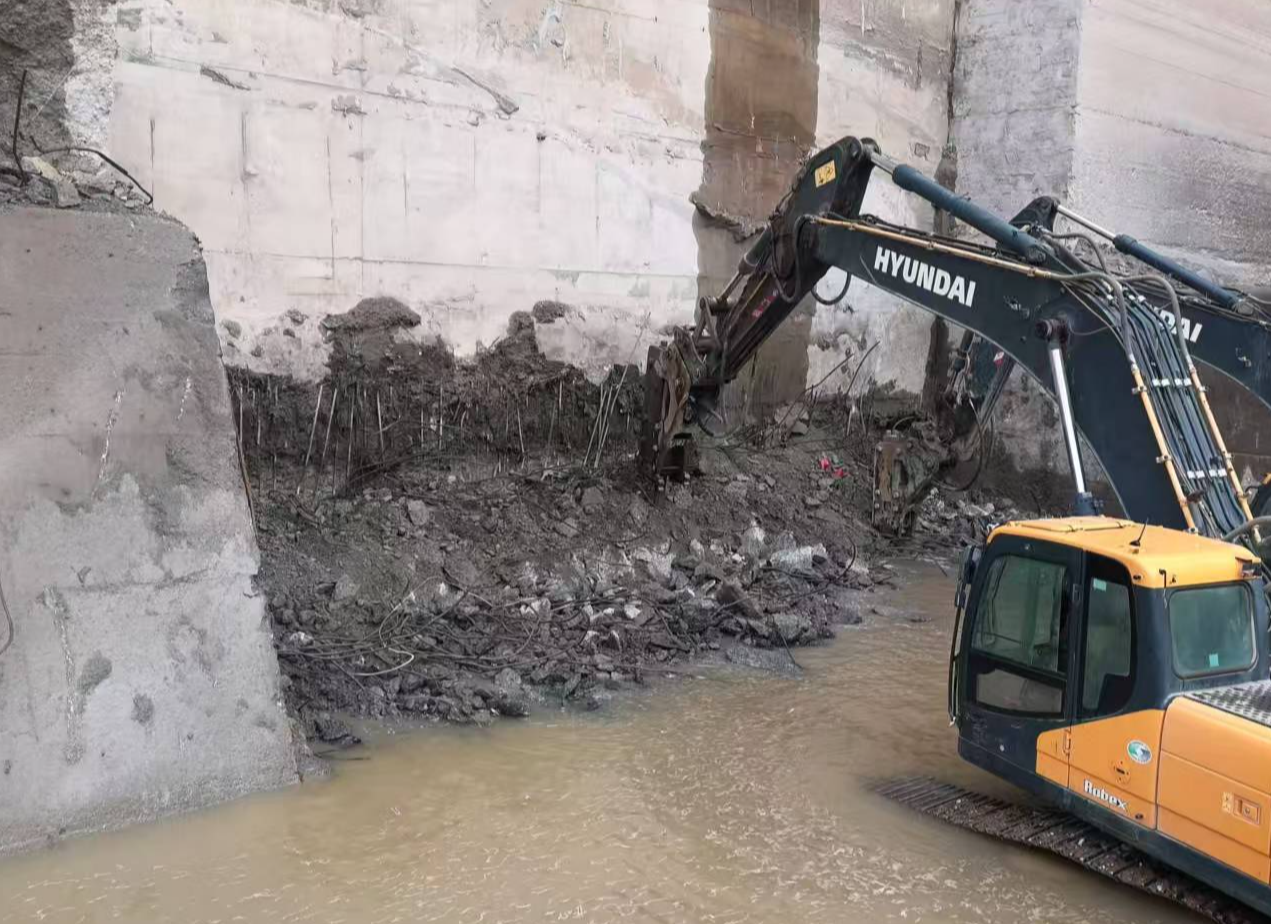

本网讯 4月13日,随着现场施工设备和人员有序撤离现场,川北公司上石盘水电站泄洪冲沙闸右导墙技改工程提前17天高质量竣工投运。

科学统筹抢进度 跑出建设“加速度”

面对工期紧、任务重的挑战,该公司与施工单位统筹谋划,以“保安全、抓质量、提效率”为核心,通过优化施工方案、强化资源配置、延长施工作业时段,成功克服复杂作业环境及交叉施工影响。工程自1月5日启动以来,历经冬季施工、汛前攻坚等多重考验,较原定竣工节点提前17天完成,以“零事故、高质量、超预期”的优异成绩,为电站迎峰度汛构筑起坚实屏障。

精益求精抓质量 打造精品工程

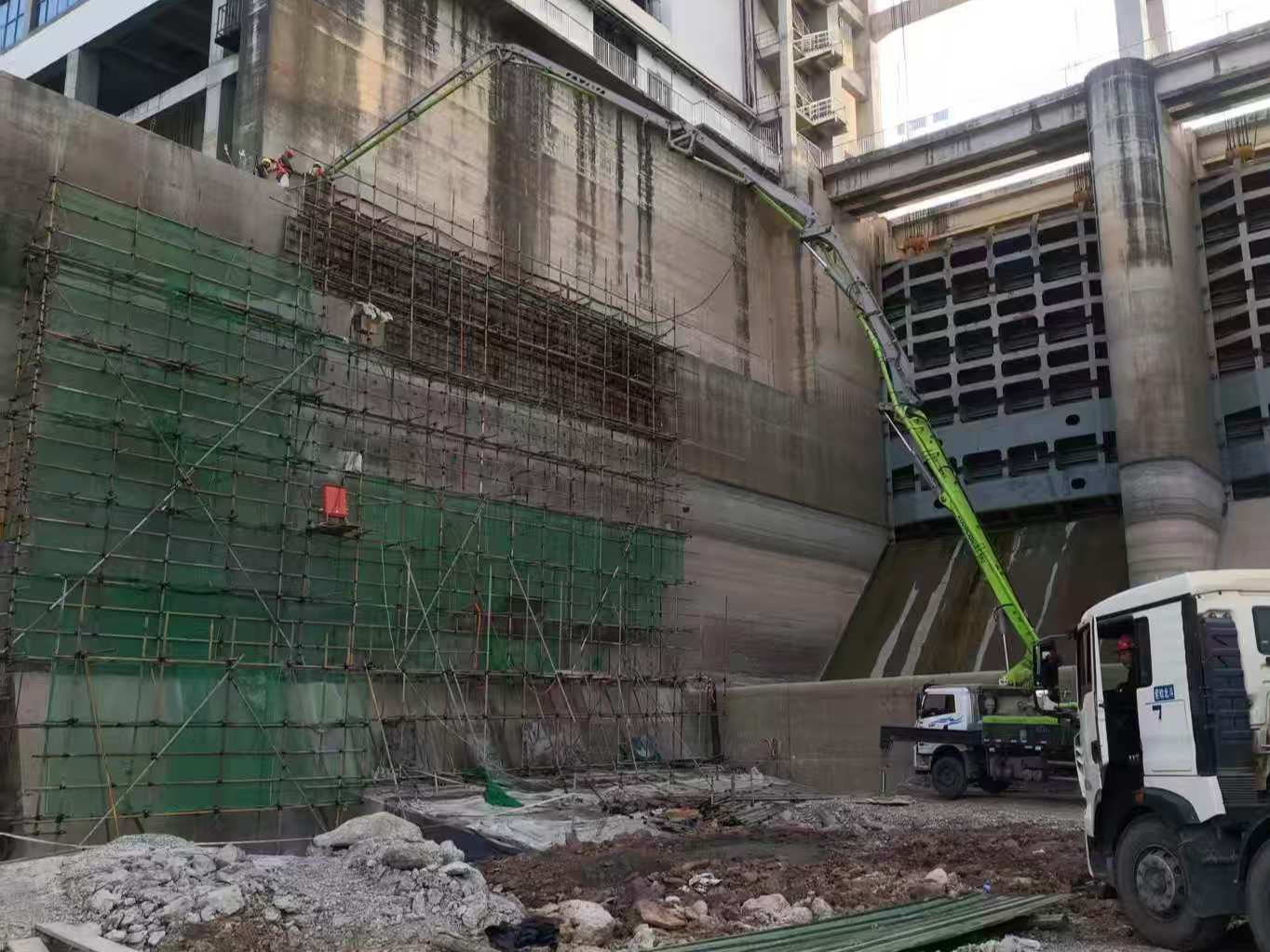

项目施工全过程严格执行设计标准,联系设计单位多次进入施工现场,结合现场实际优化设计方案,导墙外侧采用新型抗冲耐磨材料,提升导墙抗冲刷性能。该公司工程部门、监理单位、施工单位紧盯重要节点,从施工材料、混凝土配比、每仓混凝土浇筑前开展强度试验、关键节点验收等全方位把控施工质量,确保了导墙施工的整体质量。

严守红线保安全 实现“零事故”目标

针对高空临水作业、多工种交叉作业等高风险环节,业主带班人、监理人员、项目经理全程现场监护,各级管理人员不定期现场检查,纠正人员安全行为,落实现场安全措施,确保了项目安全顺利完成。

多维施策降成本  精细管理增效益

经过多次与设计单位沟通,从优化施工材料、降低施工难度、加强施工组织等全方位降低成本,确保质量的同时节约投资,综合成本降低超40%。

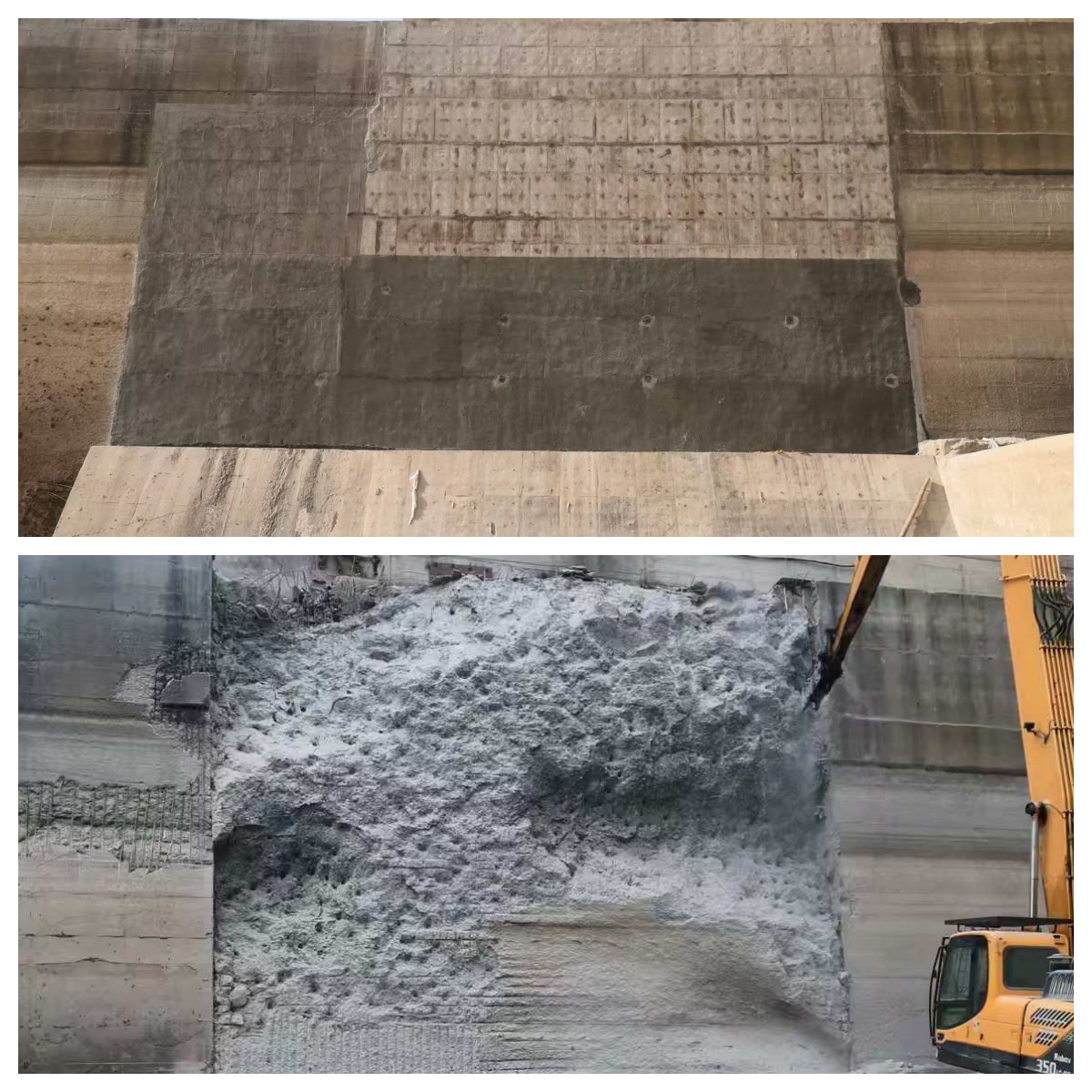

目前,泄洪冲砂闸已投入运行,导墙倾斜风险全面消除,其抗冲刷能力和结构稳定性显著提升,为上石盘电站迎战汛期筑牢坚实基础。该项目的高效实施,为电站泄洪消除潜在风险,保障了电站安全稳定运行。
