雄安容西工人文化宫屋面光伏项目提前完成组件铺装
来源:北京新科技产业分公司
作者:刘愿
日期:2026-04-24

本网讯 2026年4月22日,雄安容西工人文化宫屋面分布式光伏发电项目顺利完成光伏组件铺装工作,完成主体工程整体建筑风貌交付工作,标志着该项目一项重要节点完成。

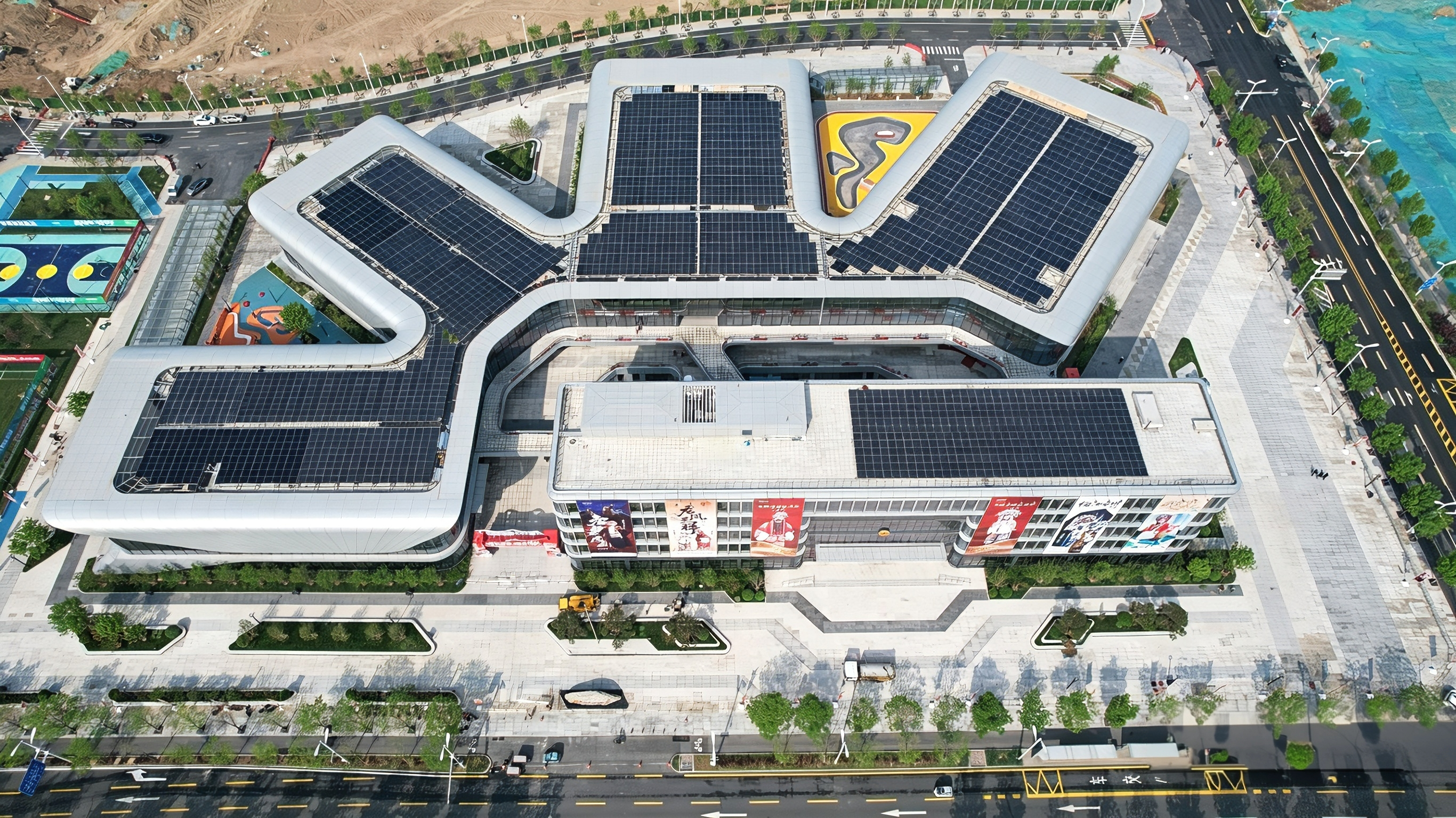

雄安容西工人文化宫屋面分布式光伏电站装机容量1.1375MWp,发电采用“自发自用,余电上网”模式,年平均发电量可达126.25万kWh,设计寿命25年。文化宫位于雄安新区容西片区,是新区首个以民俗戏曲为特色的组团级综合文体中心,电站布局设计依托屋面打造绿色生态第五立面,投产后将实现绿色电力在文化宫全覆盖。

项目自3月4日开工以来,面临诸多复杂条件,外在施工场地与主体工程存在交叉作业,组件铺装需确保建筑风貌保持统一,面对项目实际情况,项目团队精细组织,调整施工工序,与主体工程建设单位和雄安工会保持紧密联系,协调施工条件,合理安排作业时间,确保项目施工有序连续施工,较原定计划5月15日提前完成了组件铺装工作。在此期间也与各方周密衔接,配合完成文化宫4月18日的试营业,得到各方好评。
